На Ленинградской АЭС успешно реализуется программа строительства новых энергоблоков

Ленинградская АЭС демонстрирует впечатляющие результаты в реализации программы строительства новых энергоблоков. По итогам первого полугодия 2025 года инвестиционная программа выполнена с превышением плановых показателей на 9%.

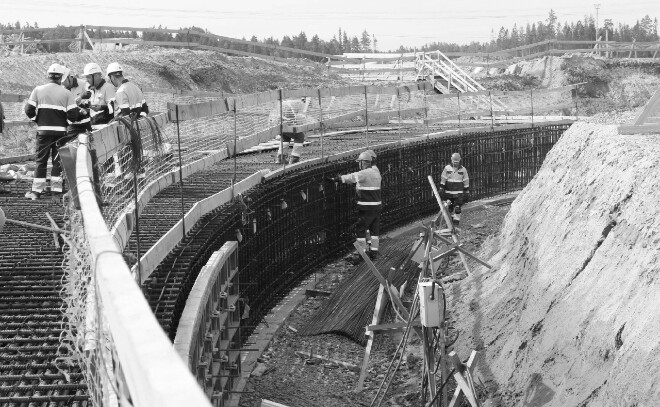

Энергоблок №3 готовится к важнейшим этапам строительства. В июле специалисты приступят к сборке и сварке элементов внутренней защитной оболочки реакторного здания. Уже в сентябре планируется начать монтаж первого яруса этой критически важной конструкции. До конца года строители намерены установить «ловушку расплава» — ключевое крупногабаритное оборудование энергоблока.
Энергоблок №4 показывает опережающие темпы строительства. Строители уже завершили возведение фундаментов под здание реактора и здание безопасности. В планах до конца года — завершение фундаментных работ еще на четырех объектах «ядерного острова».
Особое внимание уделяется качеству оборудования. В настоящее время завершается производство 158-тонного корпуса «ловушки расплава» для третьего энергоблока. Контроль качества осуществляется тремя сторонами: заказчиком, генеральным подрядчиком и изготовителем.
Представители Ленинградской АЭС и холдинга «ТИТАН-2» регулярно проводят инспекции на производственных площадках, обеспечивая строгий контроль над соблюдением графика и качеством выполнения всех ключевых операций.
